广州市花都区建设工程质量监督站2023年第四季度建筑工程质量专项检查情况的通报

发布日期:2023-12-26  浏览次数:-

各有关单位:

  为进一步压实参建单位工程质量主体责任,强化质量管控,提升我区工程质量水平,根据《广州市花都区建设工程质量监督站关于开展2023年第四季度建筑工程质量专项检查的通知》(花建质〔2023〕8号)工作部署,开展监督执法专项检查,现将检查情况通报如下:

   一、总体情况

  主要检查实名制和工人工资分账管理、建筑节能、发承包行为、建筑材料进场管理、混凝土结构实体质量、质量控制资料等情况,从检查情况看,工程质量总体保持平稳状态。我站对工程管理薄弱环节及存在质量隐患的项目提出了针对性整改意见,存在不足之处仍有待提高。

  (一)本次随机抽取房屋建筑工程23项(其中住宅工程9项、公建项目2项、工业建筑12项)共出动检查人员115人次,发出《监督执法抽查通知书》80份,提出检查意见248条。

  (二)建筑材料抽检查情况。本次检查抽检的材料主要包括钢筋原材、蒸压加气砌块、管材管件等合共88组(项),合格率为98.86%(详见附件)。

  二、主要存在问题

  (一)施工单位方面。一是消防工程问题:3个项目未编制燃烧性能检测方案或未提供相应的材料检测报告;3个项目排烟风管未设置导流片;3个项目喷淋头设置不符合规范,不满足距离上顶板距离在75mm-150mm之间。二是设备工程问题:2个项目未提供设备的质量证明文件;2个项目未提供低压开关等原材料进场检测报告;5个项目未对项目节能情况进行公示;4个项目电气接地不规范。

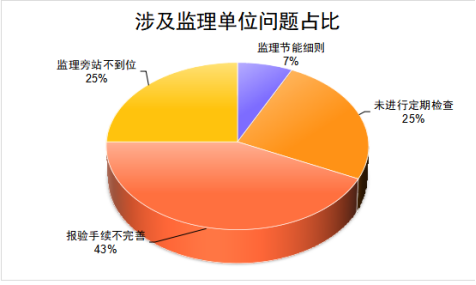

  (二)监理单位方面。一是5个项目存在未提供监理旁站资料;二是4个项目监理日志不详实或者发现的问题未及时复查;三是5个项目提供的监理节能细则未经监理公司进行审查或现场未能提供监理节能细则;四是3个监理单位未能把关原材料进场报审,材料进场未提供进场复验报告已同意使用。

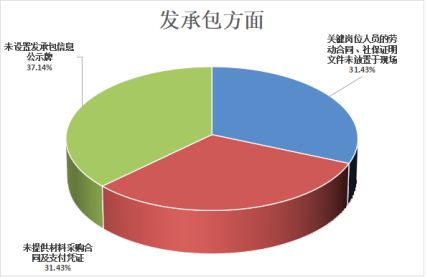

  (三)发承包方面。一是人员架构管理方面方面,发现11个项目未提供关键岗位人员的劳动合同、社保证明文件、工资发放记录;二是材料采购方面,发现11个项目现场未能提供材料的采购合同和支付凭证;三是设置发承包公告牌发现方面,发现13个项目未在现场设置发承包告示牌。

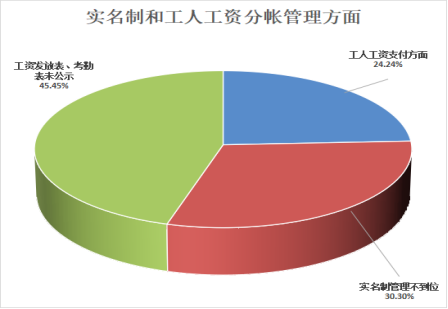

  (四)实名制和工人工资分帐管理方面。一是维权告示牌公示方面,发现15个项目未在维权告示牌上对工人考勤及工资发放情况进行公示;二是实名制管理方面,发现10个项目未落实实名制和当天考勤;三是工人工资支付方面。发现8个项目建设单位未提供工程款支付担保、未及时足额向拨付农民工工资及工人退场资料不齐全,工地实名制管理方面存在疏漏。

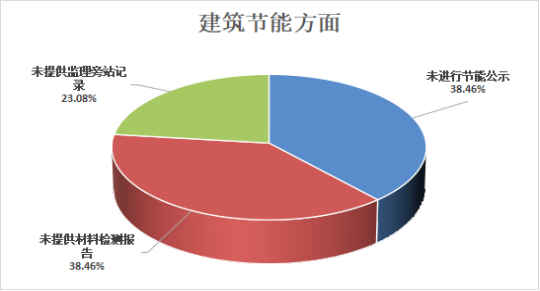

  (五)建筑节能方面。一是建筑节能公示方面,发现5个项目未设置建筑节能公示牌,对现场使用的建筑材料、指标进行公示;二是监理单位履职方面,发现3项工程的监理单位未对建筑节能关键部位、节点进行旁站;三是节能材料台帐管理方面,发现5项目工程未建立建筑节能材料台账及未提供建筑材料检测报告。

  三、执法处理措施

  一是对现场出现1名工人未落实实名制,3名工人没有当天考勤记录的4项工程予以广东省施工质量安全违规行为记分处理。二是对现场出现2名工人未落实实名制,4名工人没有当天考勤记录的4项工程予以信用记录处理。

  四、下一步工作要求

  (一)压紧压实主体责任。一是建设单位落实好首要责任制,督促参建各方按要求到岗履职,特别是对施工单位项目负责人、技术负责人、质量管理员、安全管理员、总监理工程师等关键岗位人员的到岗履职加强管理。二是督促施工单位坚决落实“立行立改”,认真组织本单位技术人员深入分析查找原因,举一反三,及时采取有效措施限期完成整改,特别是影响消防安全的问题,要制定针对性措施,从速从严落实整改,确保消除质量隐患。是督促监理单位切实履行监理责任,全程跟踪落实整改情况。

  (二)整改措施

  1.有关责任单位认真落实质量问题整改。一是建设单位应加强对项目的检查,包括施工过程、工艺流程、材料使用等方面进行检查,确保项目符合相关标准和规范。二是施工单位坚持“立行立改”,组织本单位技术人员认真分析查找原因,举一反三,采取有效措施限期整改,特别是影响结构安全的问题,制定针对性措施,尽快落实整改,消除质量隐患。三是监理单位认真履行监理责任,跟踪落实整改情况。四是采用“回头看”方式,检查返工整改情况,确保所有问题的处理及时闭合。

  2.加强建筑节能管理工作。建设各方应严格要求建筑节能工程按图施工,建立节能材料检测台账,按照节能检测标准严格做好蒸压加气混凝土砌块的检测工作,做好工程现场的建筑节能公示工作,住宅楼工程做好样板间、样板墙验收工作,提高建筑工程节能效果等工作。

   3.开展工程常见质量问题防治工作。建设各方应积极开展常见质量问题防治工作,制定常见质量问题防治措施方案,加强落实常见质量问题治理。

  4.认真落实实名制和工人工资分账管理工作。建设单位、总承包单位、监理单位应进一步强化职责和意识,认真落实《保障农民工工资支付条例》的各项规定,完善相应的管理制度。我站将持续开展对建筑施工实名制和工人工资分账管理检查工作,严格落实上级要求,狠抓落实,防患未然,为行业的健康发展、社会的平稳安定打下坚实基础。

  特此通报。

  附件:2023年第四季度全区建筑工程质量专项检查材料情况.docx

广州市花都区建设工程质量监督站

   2023年12月22日
